Когда неустойку можно не платить
Неначисление по веским основаниям
Поставщик не платит пени и штраф, если нарушил или не смог выполнить условия сделки не по своей вине. Основанием послужат обстоятельства непреодолимой силы или действия (бездействия) другой стороны сделки. Например, подрядчик не смог провести ремонт школы из-за того, что большая часть рабочих попала под мобилизацию. Или фирма не смогла приступить к ремонту из-за заказчика — тот не передал подрядчику необходимые документы и не обеспечил допуск к объекту.
Срыв договоренностей с поставщиками материалов или удорожание материалов не считают обстоятельствами непреодолимой силы. В 44-ФЗ введено немало оснований для корректировки условий сделки в нынешних реалиях, благодаря чему ситуацию можно не доводить до начисления штрафов и пеней.
Наличие веских причин для неисполнения обязательств нужно доказать. Самый надежный способ — запросить сертификат о наличии форс-мажора в торгово-промышленной палате. За освидетельствование придется заплатить по прейскуранту ведомства. При срыве работ из-за мобилизации заказывать сертификат ТПП не нужно. Призыв рабочих на военную службу докажут копия повестки и документы из отдела кадров.
Списание неустойки
В некоторых случаях начисленную поставщику неустойку можно списать (Постановление Правительства № 783 от 04.07.2018, письмо Минфина № 24-06-07/42955 от 11.05.2022). В 2022 году правила дополнили новым основанием для списания неустойки: если поставщик не выполнил свои обязательства из-за санкций или мобилизации. Правило касается и штрафов, и пеней.
Рассказываем, когда неустойку удастся списать полностью по правилам из ПП №783:
- Работы выполнены полностью. Исключение: контракты, измененные по соглашению сторон в 2015, 2016 и 2020 годах.
- Работы не выполнены полностью из-за пандемии коронавируса в 2020 году, скачка цен на стройматериалы в 2021-2022 годах, санкций или мобилизации.
Какую сумму неустойки удастся списать, зависит от двух факторов: размера неустойки и причин ее начисления. Если:
- Сумма неустойки — не больше 5% от цены контракта, ее списывают полностью.
- Сумма больше 5%, но не больше 20%, заказчик списывает половину.
- Неустойка начислена из-за коронавируса в 2020 году, ее списывают полностью (письмо Минфина № 24-03-08/67294 от 31.07.2020).
- Обязательства нарушены из-за повышения цен на стройматериалы в 2021-2022 годах, неустойку списывают полностью. При этом пени начисляют до дня направления подрядчиком предложения об изменении цены контракта.
- Поставщик нарушил условия сделки из-за санкций или мобилизации, начисления списывают целиком.
Учитывайте: заказчик обязан списать неустойку, если на это есть основания, даже в том случае, если этого не требует поставщик (Постановление ФАС Северо-Западного округа по делу № А21-5708/2020 от 07.04.2021). При уплате штрафов и пеней, несмотря на наличие оснований для их списания, поставщик может добиться возврата денег через суд.
Примеры из судебно-арбитражной практики (2011г.) расчета пени за нарушение сроков контракта («деление суммы пени на 360»)
Доля ставки рефинансирования может быть определена договором (увеличена).
В практике встречаются случаи споров между сторонами по поводу правильности расчета неустойки (пени), и в частности правомерности деления полученной суммы неустойки на 360 дней.
Пример 1
Например, в п. 5.2. договора сторонами установлена ответственность поставщика в случае просрочки поставки товара в размере одной десятой действующей на день уплаты неустойки (штрафа, пени) ставки рефинансирования ЦБ РФ от цены контракта за каждый день просрочки исполнения обязательства, предусмотренного контрактом, начиная со дня, следующего после дня истечения установленного контрактом срока исполнения обязательства.
Истцом предъявлена ко взысканию неустойка в сумме 231 840 руб. за период с 23.10.2010 по 12.11.2010, исчисленная по формуле: 1 380 000 руб. x 8% /10 x 21 = 231 840 руб., где 1 380 000 руб. — сумма контракта, 8% — ставка рефинансирования ЦБ РФ, 1/10 — определенная договором доля ставки рефинансирования, 21 — количество дней просрочки.
По мнению ответчика, расчет неустойки, определенный п. 5.2 договора, подлежит делению на триста шестьдесят дней в году.
Суды не согласились с позицией ответчика о необходимости деления полученной суммы неустойки на 360 дней, указав, что пункт 5.2 договора свидетельствует о согласовании сторонами размера неустойки, подлежащей применению в случае нарушения обязательства. То обстоятельство, что размер неустойки определен в размере 1/10 от ставки рефинансирования, не дает оснований для уменьшения ее размера путем деления на триста шестьдесят дней в году (Постановление ФАС Центрального округа от 28.11.2011 по делу N А35-3045/2011).
Пример 2
Решением Арбитражного суда г. Москвы от 09.08.2010 г. заявленные истцом требования удовлетворены частично: с ответчика в пользу истца взыскано 4 519 руб. 09 коп. неустойки, в удовлетворении остальной части требований отказано.
Удовлетворяя требования истца в части, суд первой инстанции исходил из того, что поскольку неустойка исчисляется исходя из ставки рефинансирования ЦБ РФ, имеющей характер годовых процентов, она должна исчисляться из расчета количества дней в году, в связи с чем размер неустойки, по мнению суда, составил 4 519 руб. 09 коп.
Постановлением Девятого арбитражного апелляционного суда от 08.11.2010 г. указанное решение суда изменено: с ответчика в пользу истца взыскано 1 301 496 руб. 76 коп. неустойки, государственная пошлина в размере 26 014 руб., в удовлетворении остальной части требований отказано.
Изменяя решения суда первой инстанции, суд апелляционной инстанции исходил из того, что размер неустойки (пени) за нарушение стороной обязательств по государственному контракту должен быть не менее 1/300 ставки рефинансирования за каждый день просрочки, поэтому, поскольку при расчете неустойки судом первой инстанции по формуле — сумма долга x 7,75% / 300 / 360 дней в году x на количество дней просрочки — уже произведено деление ставки рефинансирования ЦБ РФ, повторное деление полученного результата на 360 дней не соответствует закону.
Суд апелляционной инстанции, изменяя решения суда первой инстанции в части подлежащей взысканию неустойки правильно руководствовался положениями ч. 9 ст. 9 Федерального закона от 21.07.2005 N 94-ФЗ «О размещении заказов на поставки товаров, выполнение работ, оказание услуг для государственных нужд», и указал, что поскольку при расчете неустойки уже произведено деление ставки рефинансирования ЦБ РФ, повторное деление полученного результата на 360 дней, произведенное судом первой инстанции, не соответствует закону (Постановление ФАС Московского округа от 18.02.2011 N КА-А40/315-11 по делу N А40-28954/10-62-293).
Как считать неустойку?
Правила о том, как считать неустойку, указаны в самом условии о неустойке — в договоре либо законодательном акте (например, ст. 101 Устава железнодорожного транспорта РФ).
В качестве основы для расчета обычно берется:
- сумма сделки;
- сумма неполученной оплаты или стоимость непоставленного товара, неоказанных услуг.
Дальнейший расчет зависит от вида неустойки — пеня (проценты за период просрочки должника, обычно за 1 день) или штраф (фиксированная единовременная выплата). Для пени необходимо умножить сумму неустойки за 1 день на период просрочки; для штрафа достаточно вычислить его размер, если таковой указан в процентном соотношении к сумме сделки или сумме задолженности.
Начальный и конечный моменты расчета неустойки определяются, соответственно, следующим днем после заключительного дня надлежащего исполнения обязательства и моментом фактического исполнения. Однако есть особенности:
- Стороны могут согласовать специальные правила, сокращающие период начисления неустойки. В законах такие правила также встречаются (п. 65 постановления Пленума ВС РФ от 24.03.2016 № 7, далее — постановление № 7).
- Расторжение договора, прекращающее основное обязательство (это должно быть прямо указано в законе или договоре) влечет прекращение начисления неустойки (см. п. 66 постановления № 7).
- Само по себе прекращение договора не прекращает начисление неустойки (п. 68 постановления № 7).
Кроме индивидуальных правил именно о неустойке, согласованных договором, необходимо учитывать в расчете видовые особенности договоров, о чем мы поговорим на примере поставки.
Особенности вычисления неустойки
- Проценты неустойки подлежат начислению до момента исполнения контрагентом просроченного обязательства (несмотря на изменение за это время размера ставки, ко всему периоду просрочки будет применяться изначально взятая ставка, либо ставка по договору, если таковая имеется).
- Нужно уметь отличать неустойку за неисполнение какого-либо обязательства и проценты за пользование чужими денежными средствами. Последний случай имеет место быть в денежных обязательствах, когда, например, заемщик вовремя не возвратил взятую сумму займа. Или это может относиться к кредитному договору.
- Несмотря на множество существующей информации в Интернете, помогающей высчитать неустойку и не перепутать конкретный ее вид, при сложных, особых случаях (например, большое количество платежей от контрагента, часть из которых была погашена уже после обозначенного срока, существенная сумма договора и т.п.) лучше обратиться за помощью к юристу, который в короткие сроки произведет правильный расчет неустойки и существенно сэкономит время.
Основания для взыскания неустойки по договору
Согласно ГК РФ исполнение обязательств по договору может обеспечиваться в том числе взиманием неустойки. По сути, это способ упрощенной компенсации потерь, связанных с нарушением сторон договора принятых на себя обязательств.
Понятие «неустойка» раскрыто в ГК РФ. Это определенная законом или договором денежная сумма, которую должник обязан уплатить кредитору в случае неисполнения или ненадлежащего исполнения обязательства, в частности в случае просрочки исполнения. Причем по требованию об уплате неустойки кредитор не обязан доказывать причинение ему убытков.
Таким образом, неустойка – это не только способ обеспечения исполнения обязательств, но и мера имущественной ответственности (штрафная санкция) за их неисполнение или ненадлежащее исполнение. Эти нюансы отмечены в Определении КС РФ от 23.06.2016 № 1365-О.
Важно: если должник не несет ответственности за неисполнение или ненадлежащее исполнение обязательства, то кредитор не вправе требовать уплаты неустойки ( ГК РФ). Получается, что в иных случаях должник обязан уплатить неустойку даже при отсутствии у кредитора прямых убытков, обусловленных действиями должника
Неустойка может быть назначена за нарушение практически любого условия договора, но на практике подобная выплата предусматривается за просрочку выполнения принятых сторонами обязательств. Но заказчик обычно заинтересован в установлении неустойки за просрочку выполнения работ, а исполнитель – за нарушение сроков по оплате. Соответственно, подписывая договор, в котором содержится условие о неустойке, стороны априори выражают свое согласие на ее уплату в случае нарушения ими достигнутых договоренностей.
В силу ст. 15 ГК РФ неустойка может быть уплачена (возмещена) добровольно либо взыскана в судебном порядке.
Размер пени
Величина пени может определяться самостоятельно, однако в этом деле есть определенные ограничения.
Пеня не должна быть больше размера долга или налоговых отчислений.
Кредитор, который начислил высокую пеню, должен иметь в виду, что должник может ее оспорить. Оспаривание производится на основании статьи 333 ГК. На данный момент приемлемым размером неустойки является 0,2%. Показатель определен на основании текущей ставки ЦБ. На каких основаниях суд снижает неустойку? Статьей 333 ГК не предусмотрены обстоятельства, при которых суд примет положительное решение. Однако данные сведения можно получить из судебных решений. Рассмотрим эти обстоятельства:
- Неустойка выше 0,2%.
- Совокупность суммы, начисленной по пене, превышает сумму долга. К примеру, задолженность предприятия составляет 1 000 рублей, а размер неустойки равен 2 000 рублей.
Суды редко принимают положительные решения в следующих ситуациях:
- Должник пытается обогатиться на снижении штрафов.
- Существуют явные признаки того, что дебитор преследовал мошеннические цели, изначально не собирался возвращать средства.
- Дебитор допустил грубые нарушения по договору. К примеру, сделал только первый взнос по кредиту, в дальнейшем он начал скрываться от кредитора.
Если дебитор не обращается в судебный орган, у него почти нет шансов уменьшить неустойку.
Как рассчитать и уплатить пени по налогам и страховым взносам?
Что такое неустойка
Неустойка характеризуется следующими признаками:
- рассчитывается в денежной форме и может выплачиваться в виде штрафа, пени и т.д.;
- начисляется по причине неисполнения или ненадлежащего исполнения обязательств (например, при нарушении сроков поставки или передачи товара);
- выплата неустойки не означает, что основное обязательство не должно исполняться;
- если неустойка не выплачена в добровольном порядке, ее можно взыскать через суд.
Расчет неустойки происходит до момента полного и надлежащего исполнения обязательства. Например, при ее начислении за нарушение срока поставки, расчет будет продолжаться до момента фактической передачи товара.
Как правило, требование о выплате неустойки выражается в виде претензии, которую можно направлять сразу после нарушения обязательства.
Если неустойка начислена по договору между гражданами, она взыскивается через мировые или районные суды. Исковое заявление о взыскании неустойки с предприятия подается в арбитражный суд.
В каких случаях она начисляется
Начисление и взыскание неустойки может осуществляться в случае, если должник не исполнил взятые на себя обязательства, за которые он несет прямую ответственность.
В случае выявления нарушения выплата осуществляться в обязательном порядке, вне зависимости от того, нанесен должник своими действиями ущерб либо нет для кредитора (распространяется для займа).
Одновременно с этим, когда возникает необходимость возместить ущерб по альтернативному варианту, противоположная сторона обязана представить доказательную базу, в иных ситуациях в этом нет необходимости.
Так, ст. 333 ГК РФ предоставляет возможность снизить размер неустойки, если она существенно превышает сумму понесенных убытков.
Уменьшение неустойки: основные правила
Когда сумма неустойки очевидно не соответствует масштабам возникших последствий несоблюдения договорных обязательств, суд может снизить ее размер
При этом суды указывают, что оценка неустойки на предмет ее несоразмерности последствиям производится по внутреннему убеждению суда с учетом обстоятельств каждого конкретного дела, т. к. четких критериев для этого законодательством не предусмотрено.
Обязанность по доказыванию обстоятельств, которые могут послужить основаниями для снижения неустойки, возлагается на сторону, ходатайствующую о таком снижении (см. постановление 8-го ААС от 27.12.2016 по делу № А46-7479/2016).
Реализуя данное правомочие, суды не стеснены условиями договора о максимальном или минимальном размере неустойки (п. 70 ППВС № 7). Если неустойка согласно условиям договора состоит из штрафа и пеней, то оценка ее соразмерности возникшим последствиям производится на основе суммарного размера такого штрафа и пеней (п. 80 ППВС № 7).
Основания для снижения неустойки
Основаниями для снижения размера неустойки могут быть, например, такие:
- значительное превышение суммы неустойки над суммой ущерба
- чрезмерно большой процент неустойки;
- малая длительность неисполнения обязательства.
Не могут сами по себе приниматься как основания для снижения неустойки следующие доводы должника:
- о его тяжелом финансовом положении:
- нарушении обязательств перед самим должником со стороны его контрагентов;
- существовании долговых обязательств перед иными лицами;
- наложении ареста на его имущество;
- неоказании финансовой поддержки со стороны бюджета;
- возращении суммы долга на дату рассмотрения спора;
- выполнении ответчиком социально значимых функций;
- существовании у ответчика обязательства по выплате процентов за пользование денежными средствами и т. д.
Суды отмечают, что довод об отсутствии у кредитора ущерба (или недоказанность его нанесения), вызванного нарушением другой стороной своего обязательства по договору, не может быть рассмотрен как основание для снижения неустойки
Хотя кредитор и не обязан доказывать возникновение у него убытков в связи с ненадлежащим исполнением обязательства второй стороной, он обладает правом представить суду доказательства того, какие последствия влекут аналогичные нарушения обязательства для него.
Снижение неустойки по инициативе суда — возможно ли это
Снижение неустойки, уплата которой возложена на хозяйствующий субъект, возможна только при наличии соответствующего ходатайства такого хозсубъекта (п. 71 ППВС № 7). Форма ходатайства может быть любой.
В т. ч. названные положения применимы в ситуациях, когда разрешаются споры, касающиеся возможности снижения неустойки за неисполнение обязательств по договорам займа, сторонами по которым выступают граждане (см. определения КС от 15.01.2015 № 6-О и № 7-О).
Для сравнения: снижение неустойки, когда должником является лицо, не занимающееся приносящей доход деятельностью, суд правомочен осуществить в т. ч. и по собственной инициативе, т. е. даже в отсутствие ходатайства ответчика, если будет выявлена явная несоразмерность неустойки и возникших последствий нарушения договорных обязательств.
Как видно, в настоящий момент законодатель и правоприменитель разграничивают споры о снижении сумм неустойки с участием субъектов предпринимательской и иной приносящей доход деятельности и с участием лиц, такой деятельностью не занимающихся (ср. абз. 2 п. 1 ППВАС № 81 и п. 71 ППВС № 7).
Пример расчета неустойки по ст.23.1 ЗоЗПП
Мужчина заключил с автосалоном договор купли-продажи автомобиля Опель Астра. 21 декабря 2012 года он вносит автосалону предоплату за машину в сумме 600100 рублей (частично за счет собственных денег наличными в кассу автосалона, частично за счет кредита). В договоре купли-продажи указано, что автосалон обязуется передать покупателю машину не позднее 39-ти банковских дней после оплаты покупателем стоимости товара. После нарушения сроков поставки мужчина решил забрать предоплату и расторгнуть договор купли-продажи. Полный возврат суммы предоплаты автосалон сделал 28 марта 2013 года.
Объясним порядок расчета.
Расчет срока поставки.
Банковский день соответствует рабочему дню. Поэтому для расчетов мы воспользуемся официально утвержденным , в котором указываются все рабочие и нерабочие дни. Предоплата была внесена 21 декабря 2012 года (это пятница), поэтому первым днем отсчета срока поставки будет следующий за ним рабочий день — понедельник, 24 декабря 2012 года. Отсчитываем 39 рабочих дней по календарю. 39-тый по счету рабочий день — это 22 февраля 2013 года, то есть это последний день, когда автосалон может поставить машину без нарушения срока.
Просрочка.
С 23 февраля 2013 года у автосалона начинается просрочка, и это будет первый день начисления неустойки
Обращаем ваше внимание на то, что неустойка исчисляется уже в календарных днях, а не в банковских или рабочих, поскольку именно такой порядок предусмотрен законом о защите прав потребителей. Последним днем начисления неустойки будет 28 марта 2013 года
Если бы мужчина захотел дожидаться поставки машины, то последним днем, за который можно начислить неустойку автосалону, был бы день передачи ему авто. Таким образом, неустойку начисляем за период с 23 февраля по 28 марта 2013 года, что составит 34 дня.
Как рассчитать неустойку по договору
Процедура расчета неустойки несет под собой множество нюансов, о которых необходимо знать с целью исключения вероятности допущения ошибок. Рассмотрим порядок расчета подробней.
Используемая формула
Если говорить о штрафе, то он подлежит начислению в форме установленного размера либо же в процентном соотношении.
Его размер устанавливается не только российским законодательством, но и самим текстом соглашения.
В зависимости от условий конкретного договора, основой для формирования санкций может послужить:
- суммарная стоимость продукции, исполнения работ либо предоставленная услуга;
- либо размер долговых обязательств.
Пеня предусматривает свою формулу для начисления. Стандартно она имеет вид:
Размер неустойки = долг х (установленный процент пени / 100) х число просроченных дней
Большая часть взысканий привязаны к ставке рефинансирования Центрального Банка РФ. Данные показатели можно узнать на официальном портале ЦБ РФ.
Если за период просрочки ставка ЦБ РФ изменялась неоднократно, то по каждому временному отрезку нужно осуществлять свой расчет, а после этого суммировать полученные значения.
Нередко случается так, что пеня определяется в процентном соотношении, причем годовых. В таком случае формула имеет вид:
Размер неустойки = долг х (процент пени/ 360/100) х число дней просрочки
В том случае если должник постепенно пытался погасить задолженность, то расчет осуществляется по каждой отдельно взятой часть долговых обязательств.
Примеры вычислений
Рассмотрим порядок расчета на конкретном примере — согласно с условиями реализатор предоставил покупателю имущество на сумму 50 тысяч рублей в право собственности с возможностью отсрочки платежа на определенный срок.
Период отсрочки составляет 30 календарных дней. За нарушения правил уплаты установлена пеня в размере 0,5% за каждый день просрочки.
Формула для определения суммы неустойки имеет вид:
Размер неустойки = 50 тысяч х (0,5/100) х число дней просрочки
Одновременно с этим день полного погашения долговых обязательств также включено в расчет. Таким же способом определяется пеня и по иным видам обязательств согласно заключенному договору.
Если же дело дошло до разбирательств в судебном органе, то требование взыскать неустойку должно указываться как отдельная часть.
Минимальные и максимальные размеры неустойки
ВАЖНО! Если размер неустойки регламентирован на законодательном уровне, то в силу п. 2 ст. 332 ГК РФ его нельзя снизить по заранее заключенному соглашению сторон, но может он быть повышен, если такое повышение не запрещено законодателем. Таким образом, закон позволяет сторонам в некоторых ситуациях установить неустойку в ином размере по сравнению с регламентированным законом
Однако в любом случае ее итоговый размер должен вписаться в установленные законом пределы
Таким образом, закон позволяет сторонам в некоторых ситуациях установить неустойку в ином размере по сравнению с регламентированным законом. Однако в любом случае ее итоговый размер должен вписаться в установленные законом пределы.
С учетом этого рассмотрим для примера следующие основные ситуации:

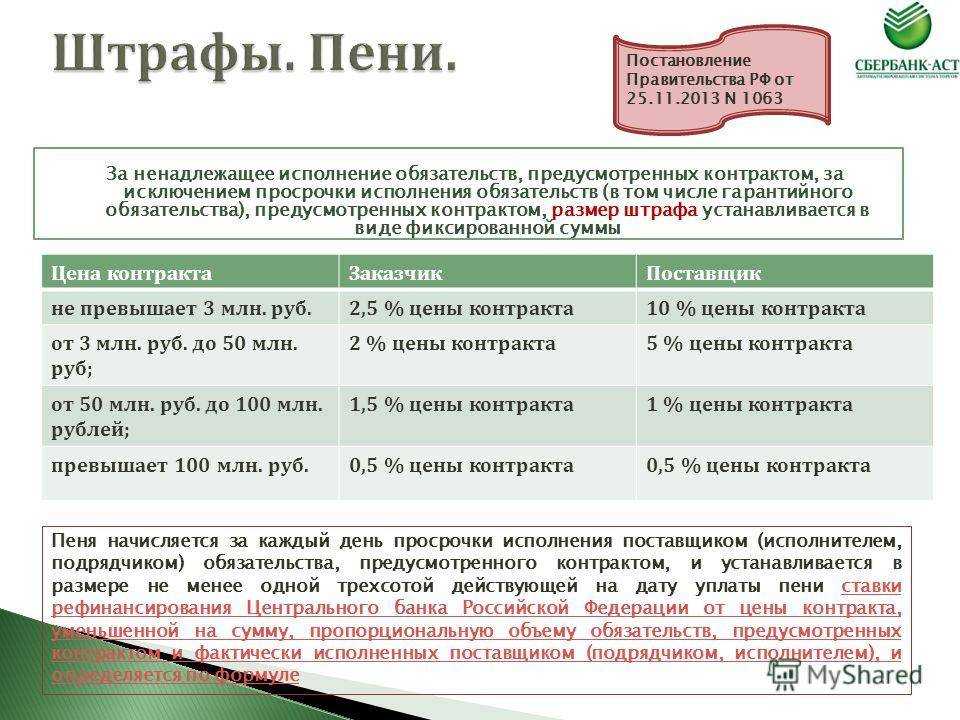

- Размер неустойки строго регламентирован законом. Например, неустойка за просрочку ответственной организацией исполнения обязательства по установке, замене, эксплуатации приборов учета составляет 1/300 ставки рефинансирования ЦБ РФ, актуальной на дату исполнения обязательства. При этом максимальная сумма неустойки ограничена стоимостью выполнения работ по договору.
- Минимальный размер законной неустойки может быть изменен договором. Например, минимальный размер неустойки за просрочку сроков исполнения работы согласно п. 5 ст. 28 ЗоЗПП составляет 3% от цены работ по договору, однако закон позволяет установить по соглашению сторон и более высокий ее размер. Верхний предел суммы неустойки, допустимый к взысканию, равен цене отдельного вида исполнения работы.
- Максимальный размер неустойки ограничен договором. Например, стороны условились о том, что ее максимальная сумма не может превышать 10% от суммы долга. В данной ситуации будет иметь значение только соотношение суммы задолженности и размера неустойки. Продолжительность же нарушения роли не играет.
Иск о взыскании неустойки по договору:
Написать исковое заявление о взыскании неустойки по договору можно с помощью услуги адвокатов по гражданским делам, кроме составления процессуального документа мы заключаем соглашения на представительство с включением в иск траты на адвоката с ответчика. Часто возникают проблемы с застройщиками, которые нарушают условия соглашения. Обычно до суда доходят дела, когда застройщик не согласовывает изменение условий контракта, включая моменты, касающиеся сроков сдачи жилого объекта, в этом случае каждый дольщик может требовать неустойку.
Как осуществляется взыскание неустойки по договору долевого участия? Дольщики (либо группа дольщиков), могут попытаться решить вопрос не доводя до суда, подготовив застройщику официальное предложение в добровольном порядке уплатить все штрафы. Если застройщик не реагирует на заявление, тогда нужно обращаться в суд, где дольщикам может понадобиться помощь юристов.
Любой вопрос, будь это взыскание неустойки по договору подряда или требование о компенсации при нарушении сроков поставки можно решить законным путем, поскольку каждый пункт взаимоотношений сторон прописывается в контракте. Это же касается вопросов аренды недвижимости.
Нередко собственники помещений сталкиваются с невыплатами со стороны арендаторов. Если мирным путем решить вопрос не получается, остается один выход – взыскание неустойки по договору аренды в суде. Для этого собираются необходимые документы, составляется иск. Арендодатель излагает суть претензий и определяет сумму, которую он хочет востребовать. В суд нужно предоставить контракт (договор аренды) и другие бумаги, которые подтверждают факт взятия на себя обязательств со стороны арендатора. Добиться справедливости в таком вопросе, как взыскание неустойки по расторгнутому договору помогут наши юристы. Добавим, что неустойка может формироваться из пени и штрафов, но окончательное решение по размеру всех сумм принимает суд.
ПОЛЕЗНО: еще советы о составлении искового заявления по неустойки в следующем видео
Неустойка, пени по отдельным видам обязательств
1). Расчет и взыскание неустойки по алиментам
Образцы исков в суд: Исковые заявления о взыскании алиментов
2). Взыскание неустойки (пени) по договору займа, кредитному договору
Формула и пример расчета процентов по ключевой ставке Банка России (ст. 395 ГК РФ)
Формула расчета процентов по ст. 395 ГК РФ по кредиту, займу по ставке рефинансирования
Образцы исков в суд: Исковые заявления о взыскании денежных средств (долга) по договору займа, расписке
3). Расчет и взыскание неустойки (пени) за отказ или просрочку исполнения страховщиком обязанности произвести страховую выплату по закону об ОСАГО
Неустойка по ОСАГО за просрочку или отказ в страховой выплате. Судебная практика
Как считать неустойку по ОСАГО: от размера выплаты или от страховой суммы по виду возмещения?
Взыскание неустойки по ОСАГО от страховой суммы и от страховой выплаты. Судебная практика
Расчет неустойки по ОСАГО в судебной практике. Деление на 360
Образцы исков в суд: Исковые заявления о взыскании страхового возмещения по ОСАГО, КАСКО
4). Неустойка по закону о защите прав потребителей
Образцы исков в суд: Исковые заявления в защиту прав потребителя о возврате, обмене товара
Образцы исков в суд: Исковые заявления в защиту прав потребителей услуг, работ
Претензия: Претензии потребителей о недостатках автомобиля, некачественной бытовой технике
5). Проценты (компенсации) за задержку выплаты заработной платы
Образцы исков в суд: Исковые заявления о взыскании денежных средств с работодателя и с работника
6). Расчет и взыскание неустойки (пени) за просрочку оплаты жилищно-коммунальных услуг
Взыскание неустойки (пени) за просрочку оплаты жилищно-коммунальных услуг (квартплаты)
О взыскании задолженности за ЖКУ с образцами исков см. Обзор судебной практики
7). Расчет и взыскание с застройщика неустойки (пени) за просрочку исполнения обязательств по передаче объекта строительства участнику долевого строительства
Взыскание и уменьшение неустойки (пени) по договору долевого участия в строительстве. Судебная практика
Расчет неустойки (пени) за просрочку по договору долевого участия в строительстве
Сумма неустойки (пени) по договору долевого участия в строительстве
Формула расчета неустойки (пени) по договору долевого участия в строительстве
8). Неустойка по договору подряда
Взыскание неустойки (пени) за посрочку по договору подряда. Судебная практика
9). Взыскание неустойки по договору поставки
Взыскание неустойки (пени) и процентов по ст. 395 ГК по договору поставки, купли-продажи
10). Пени по налогам и сборам
11). Пени по страховым взносам в фонды
12). Расчет и взыскание неустойки за просрочку исполнения по контракту на поставку товаров, выполнения работ, оказания услуг для государственных и муниципальных нужд

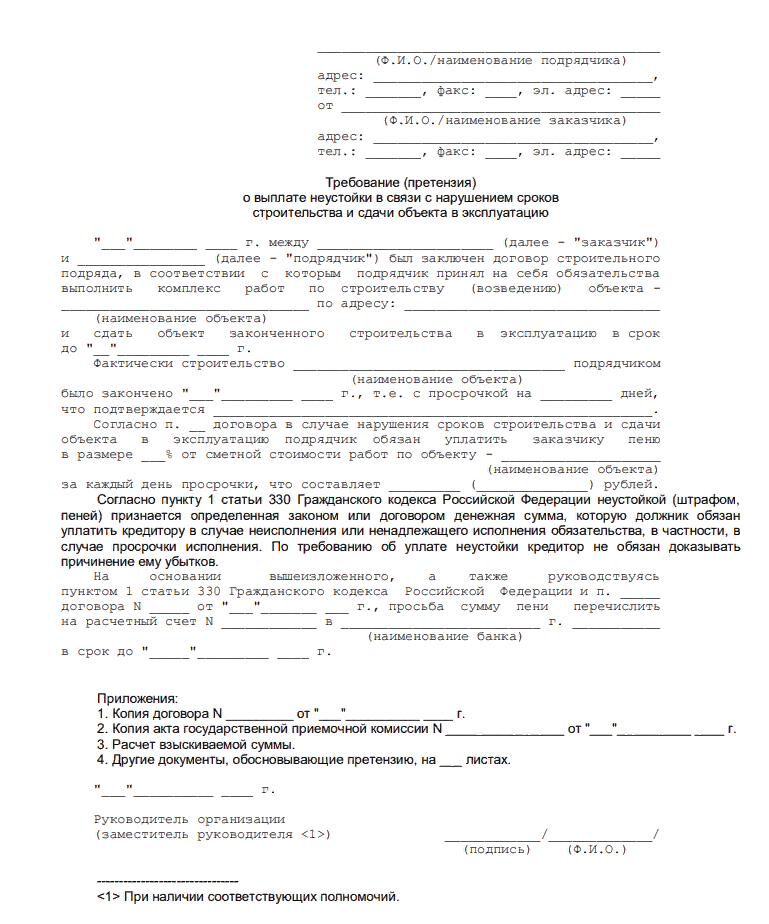

Как считать неустойку по контракту для государственных и муниципальных нужд? Судебная практика
